7月6号
今日施工内容及完成量:
今日与现场负责人核对点位
登高车到场4台
材料到场为总量的50%
今日施工工种:无
今日施工人数:0
附图:
7月7号
今日施工内容及完成量:
仓储弱电已完成5%
材料到场80%
今日施工工种:强弱电
今日施工人数:3
附图:7月8号
今日施工内容及完成量:
仓储弱电已完成20%
仓储强电已完成10%
办公室隔墙已完成25%
今日施工工种:强弱电,木工
今日施工人数:8
附图:
7月11号
今日施工内容及完成量:
4号库仓储弱电已完成80%
4号库仓储强电已完成80%
3号库强电10%
3号库弱电10%
办公室隔墙已完成90%
办公室强弱电已完成50%
办公室隔墙刮腻子已完成20%
分拣优先部分弱电已完成30%
今日施工工种:强弱电,装修工
今日施工人数:22
附图:
7月12日
今日施工内容及完成量:
4号库仓储弱电已完成90%
4号库仓储强电已完成90%
3号库强电已完成50%
3号库弱电已完成30%
办公室隔墙已完成100%
办公室强弱电已完成80%
办公室隔墙刮腻子已完成40%
分拣优先部分弱电已完成25%
今日施工工种:强弱电装修工
今日施工人数:18
附图:
7月13号
今日施工内容及完成量:
4号库仓储弱电已完成90%
4号库仓储强电已完成90%
3号库强电已完成50%
3号库弱电已完成30%
办公室强弱电已完成90%
办公室隔墙刮腻子已完成70%
分拣优先部分弱电已完成60%
今日施工工种:强弱点,装修
今日施工人数:18
附图:
7月14号
今日施工内容及完成量:
4号库仓储弱电已完成95%
3号库强电已完成80%
3号库弱电已完成70%
办公室强弱电已完成95%
分拣优先部分弱电已完成60%
玻璃隔断已完成70%
附图:
7月18号
今日施工内容及完成量:
4号库仓储弱电已完成95%
3号库弱电已完成90%
办公室强弱电整改已完成50%
分拣优先部分弱电已完成100%
5号库强电管线已完成90%
今日施工工种:强弱电,装修工
今日施工人数:12
附图:

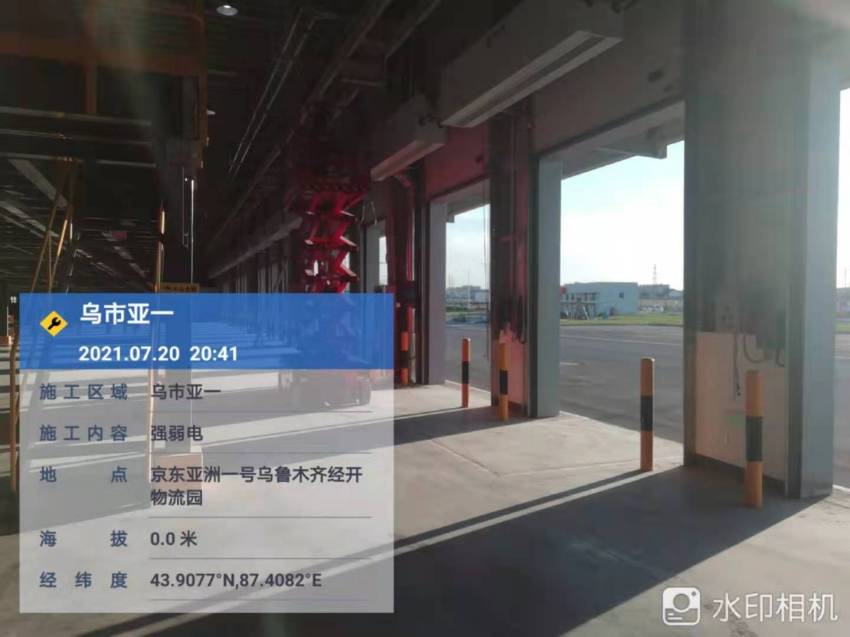

7月20号
今日施工内容及完成量:
分拣共180个,现已做60个剩余120个
新增项目,分拣消杀的强电点位,未开工
今日施工工种:强弱电
今日施工人数:20
附图:
7月25号
今日施工内容及完成量:
分拣共180个,现已做160个剩余20,721窝工3小时,722窝工3小时,723窝工3小时,合计窝工9小时,
新增项目,分拣消杀的强电点位,今日已开工
今日施工工种:强弱电
今日施工人数:20
附图:
7月27日
今日施工内容及完成量:
1号库监控调试
新增项目,分拣消杀的强电点位桥架打洞
今日施工工种:强弱电
今日施工人数:4
