祥福豹仓供应链项目

发布时间:2021-05-27

浏览人数:2221

祥福豹仓供应链

施工内容:强弱电

开工日期:2021年5月26日

项目负责人:王琪

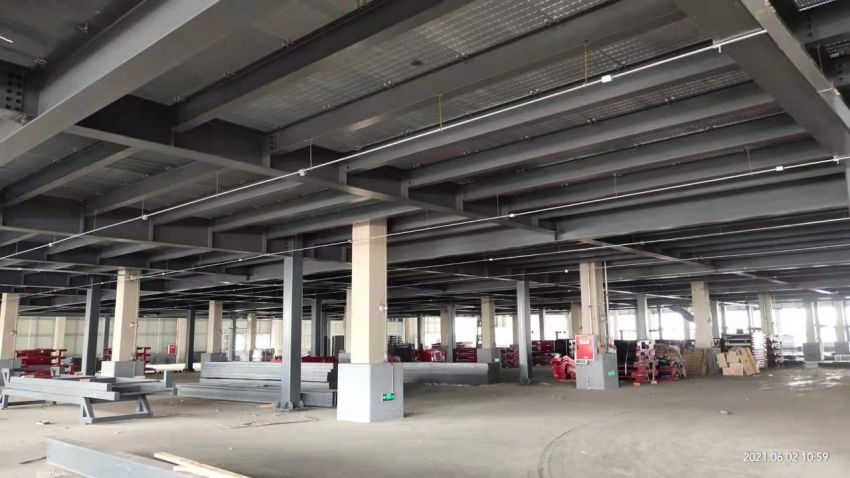

5月26日

今日施工内容及完成量:

1、一号库400*150桥架拆除80米

2、一号库钢架平台上,AP布管完成8%

3、二号库一层钢平台下,照明布管完成50%

今日施工工种:强弱电

今日施工人数:7

附图:

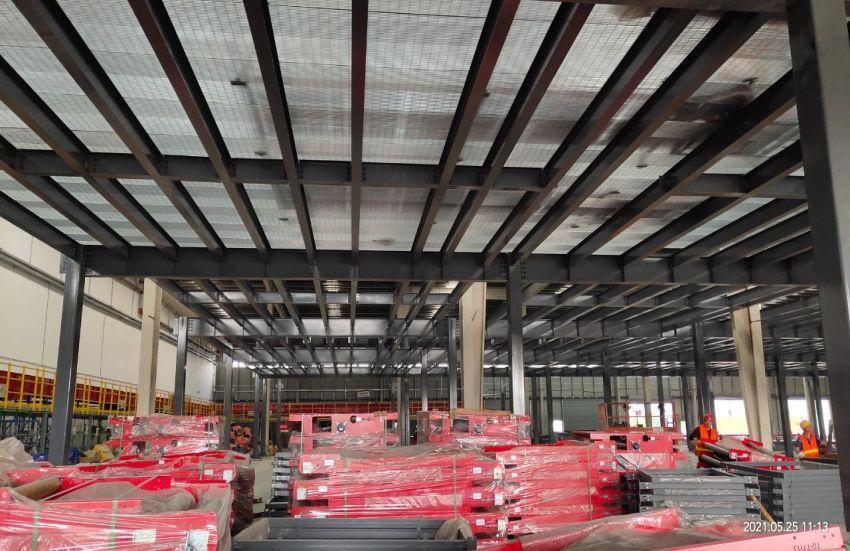

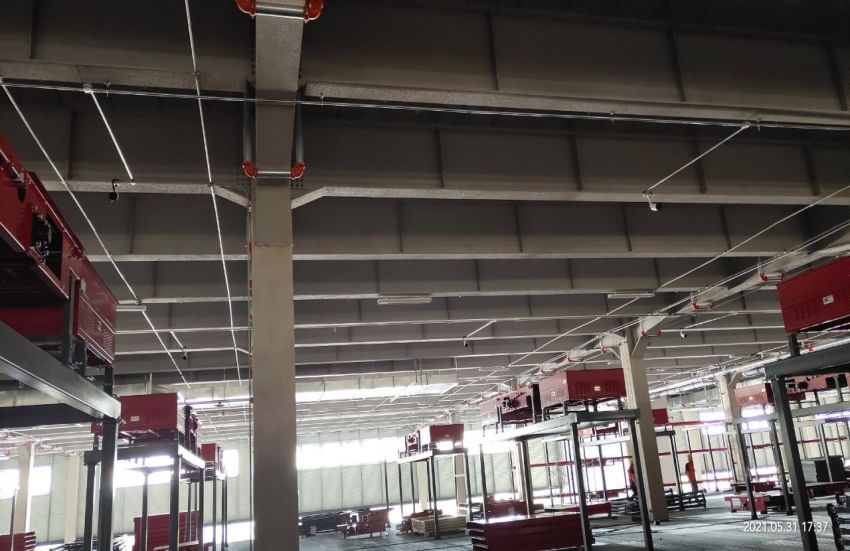

5月31日

今日施工内容及完成量:

1、二号库一层钢平台上监控布管完成50%

2、二号库一层钢平台上AP布管完成40%

3、二号库一层钢平台下照明布管完成50%

今日施工工种:强弱电

今日施工人数:9

附图:

5月31日 (2).jpg

6月1日

今日施工内容及完成量:

1、二号库一层钢平台上监控布线完成55%

2、二号库一层钢平台上AP布管完成50%

今日施工工种:强弱电

今日施工人数:7

附图:

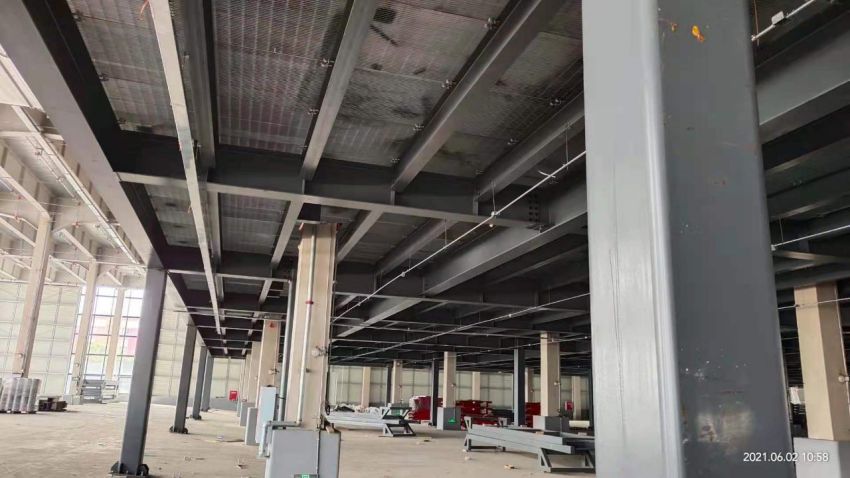

6月2日

今日施工内容及完成量:

二号库一层钢平台上监控布线完成70%

二号库一层钢平台上ap布管完成60%

二号库一层钢平台监控安装完成20%

今日施工工种:强弱电

今日施工人数:8

附图:

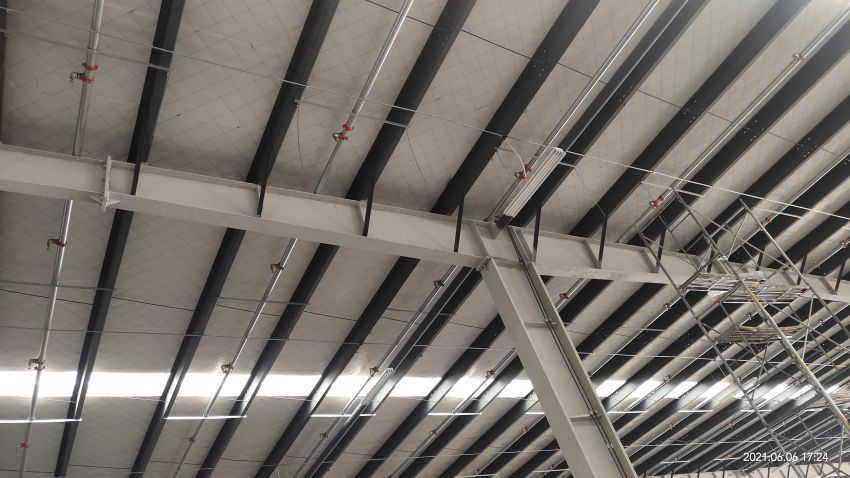

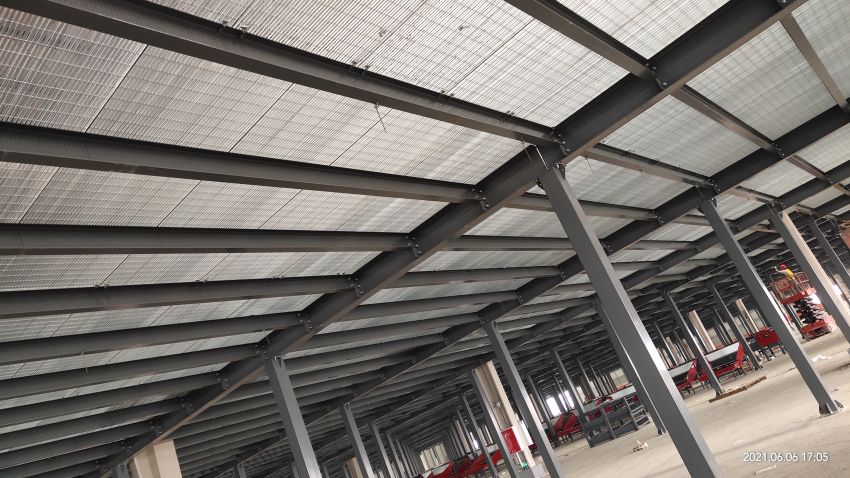

6月6日

今日施工内容及完成量:

1、二号库二层钢平台上监控桥架吊装完成40%

2、二号库二层钢平台下照明布管及丝杆吊装完成15%。

今日施工工种:强弱电

今日施工人数:9

附图:

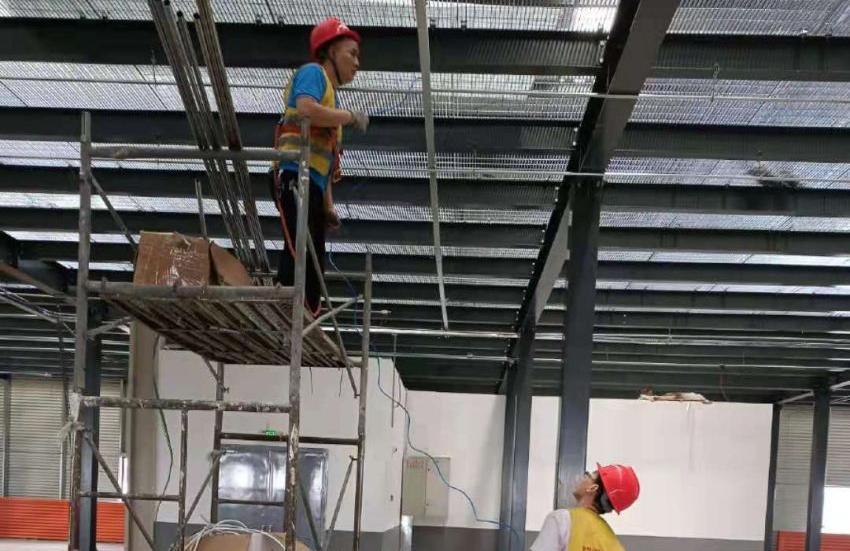

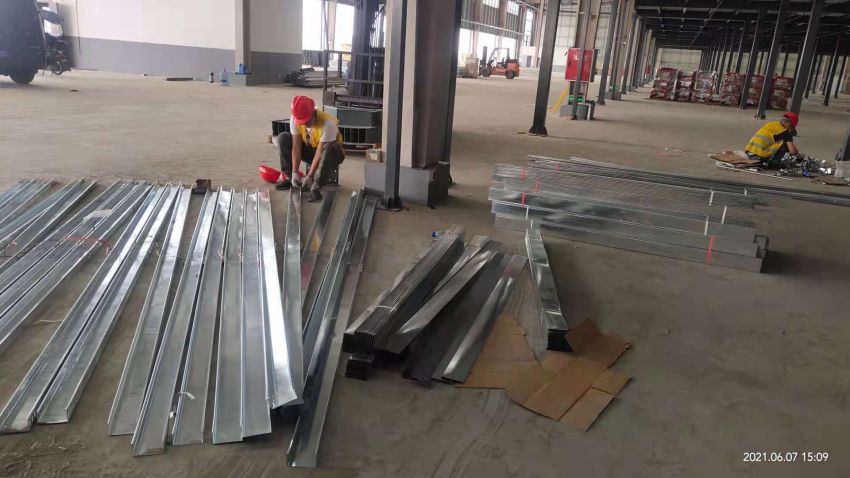

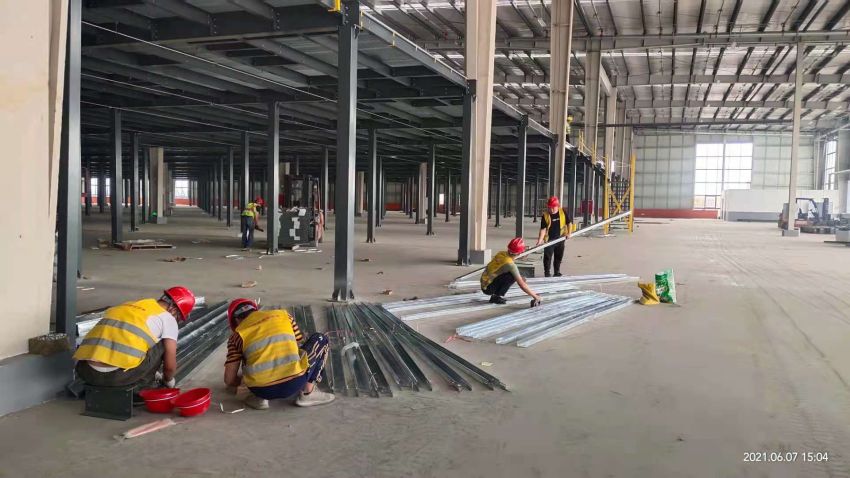

6月7日

今日施工内容及完成量:

1、二号库二层钢平台上监控桥架吊装完成50%

2、二号库二层钢平台下照明布管及丝杆吊装完成25%。

今日施工工种:强弱电

今日施工人数:8

附图:

6月8日

今日施工内容及完成量:

1、二号库二层钢平台上监控桥架吊装完成60%

2、二号库二层钢平台下照明布管及丝杆吊装完成50%。

今日施工工种:强弱电

今日施工人数:9

附图:

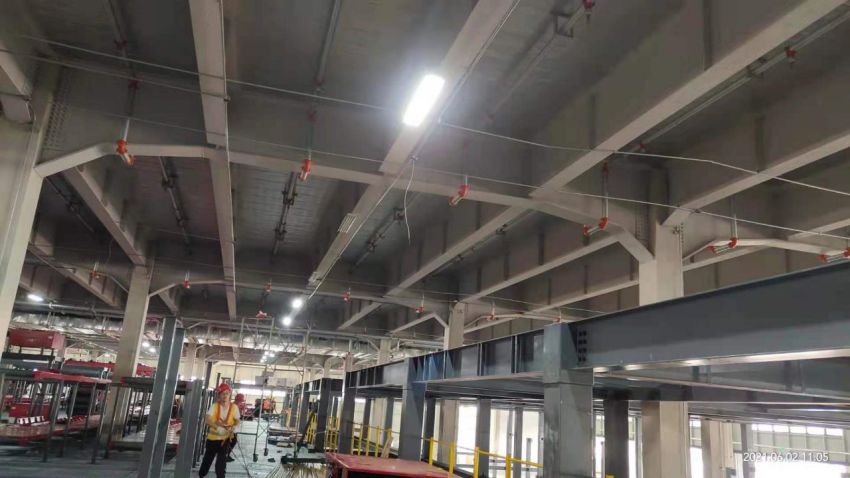

6月9日

今日施工内容及完成量:

1丶二号库二层钢平台上ap布管完成50%

2丶二号库二层钢平台上桥架完成70%。

3 丶二号库二层钢平台下赵明布管完成50%

今日施工工种:强弱电

今日施工人数:9

附图:

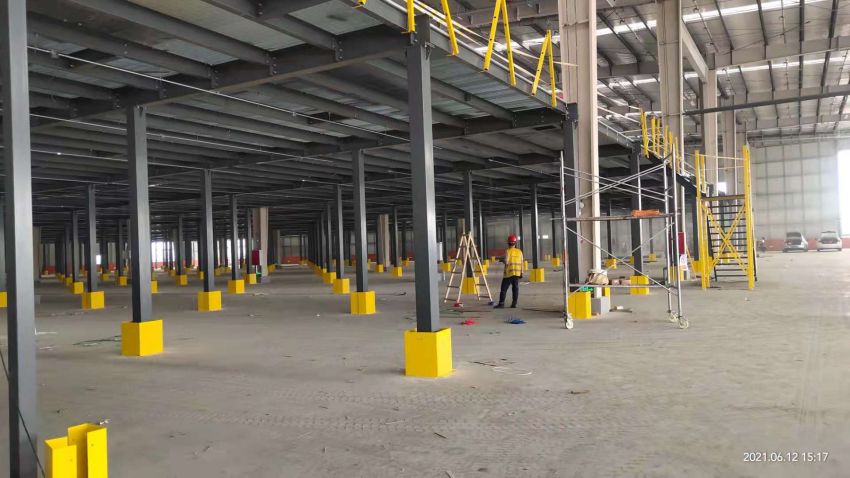

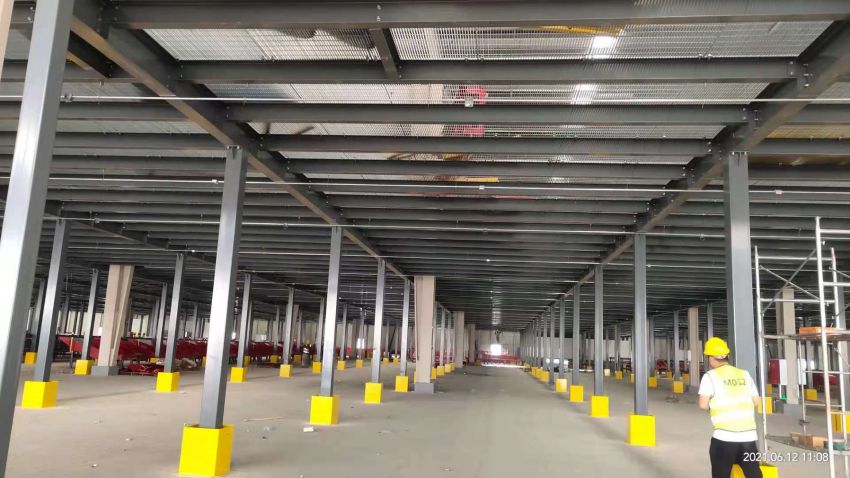

6月12日

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成40%。

2、二号库二层钢平台下照明穿线完成50%。

3、二号库二层钢平台上AP穿线完成20%。

今日施工工种:强弱电

今日施工人数:8

附图:

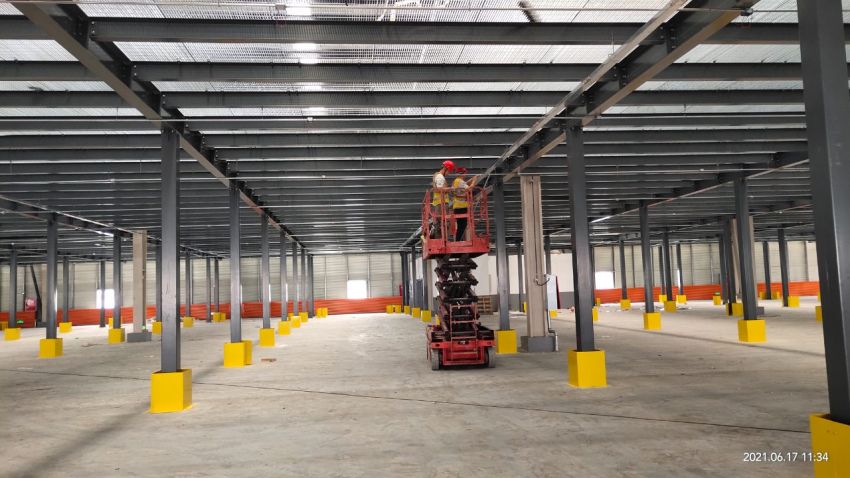

6月16日

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成70%。

2、二号库二层钢平台下照明穿线完成80%。

3、二号库二层钢平台上AP穿线完成70%。

今日施工工种:强弱电

今日施工人数:8

附图:

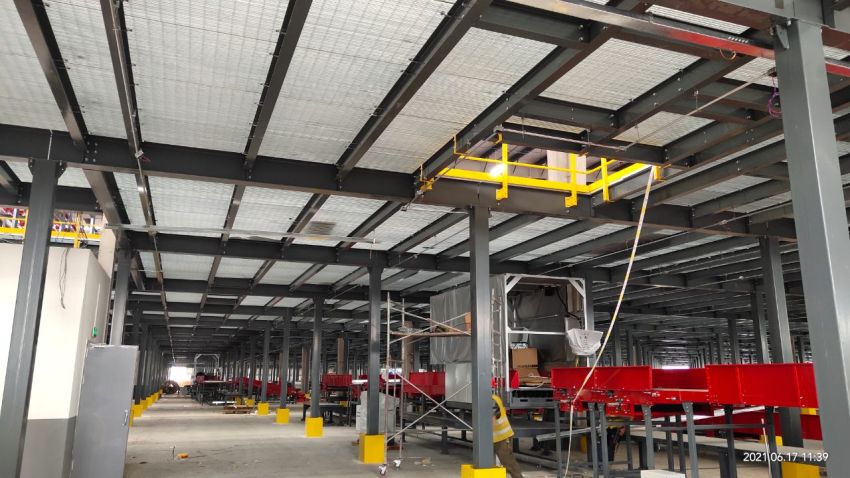

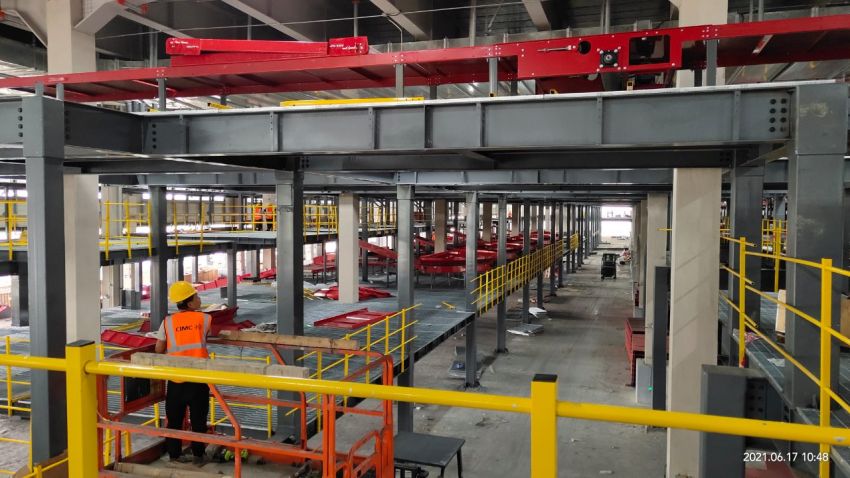

6月17日

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成80%。

2、二号库二层钢平台下照明穿线完成90%。

3、二号库二层钢平台上AP穿线完成80%。

今日施工工种:强弱电

今日施工人数:8

附图:

6月20日

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成90%。

2、二号库二层钢平台下照明穿线完成95%。

3、二号库二层钢平台上AP穿线完成80%。

4、二号库二层钢平台上广播布管完成40%。

5、二号库二层钢平台下监控布管、穿线完成40%。

6、二号库二层钢平台下AP布管、穿线完成10%。

今日施工工种:强弱电

今日施工人数:8

附图:

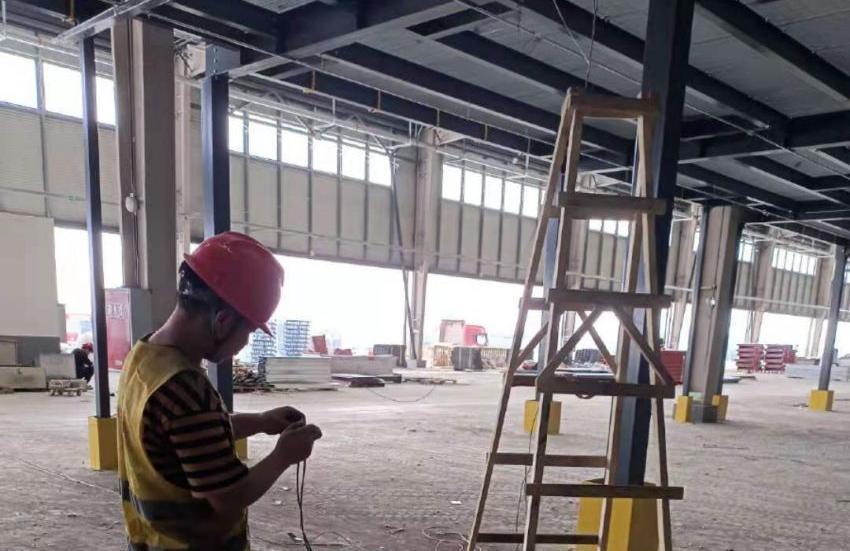

6月23日

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成90%。

2、二号库二层钢平台下照明穿线完成95%。

3、二号库二层钢平台上AP穿线完成80%。

4、二号库二层钢平台上广播布管完成60%。

5、二号库二层钢平台下监控布管、穿线完成50%。

6、二号库二层钢平台下AP布管、穿线完成40%。

7、二号库一层钢平台下照明穿线完成60%。

8、二号库一层钢平台下照明布管完成70%。

9、二号库一层钢平台下AP布管完成10%。

10、二号库一层钢平台下100*50桥架组装及吊装完成50%.

今日施工工种:强弱电

今日施工人数:6

附图:

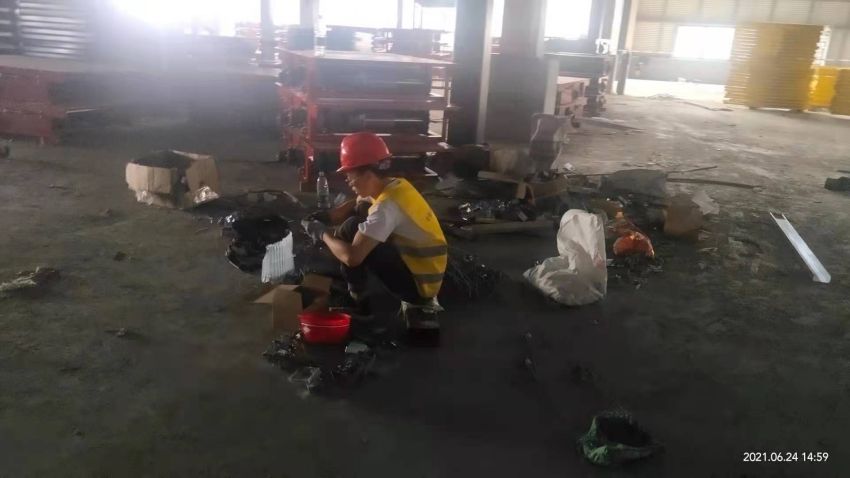

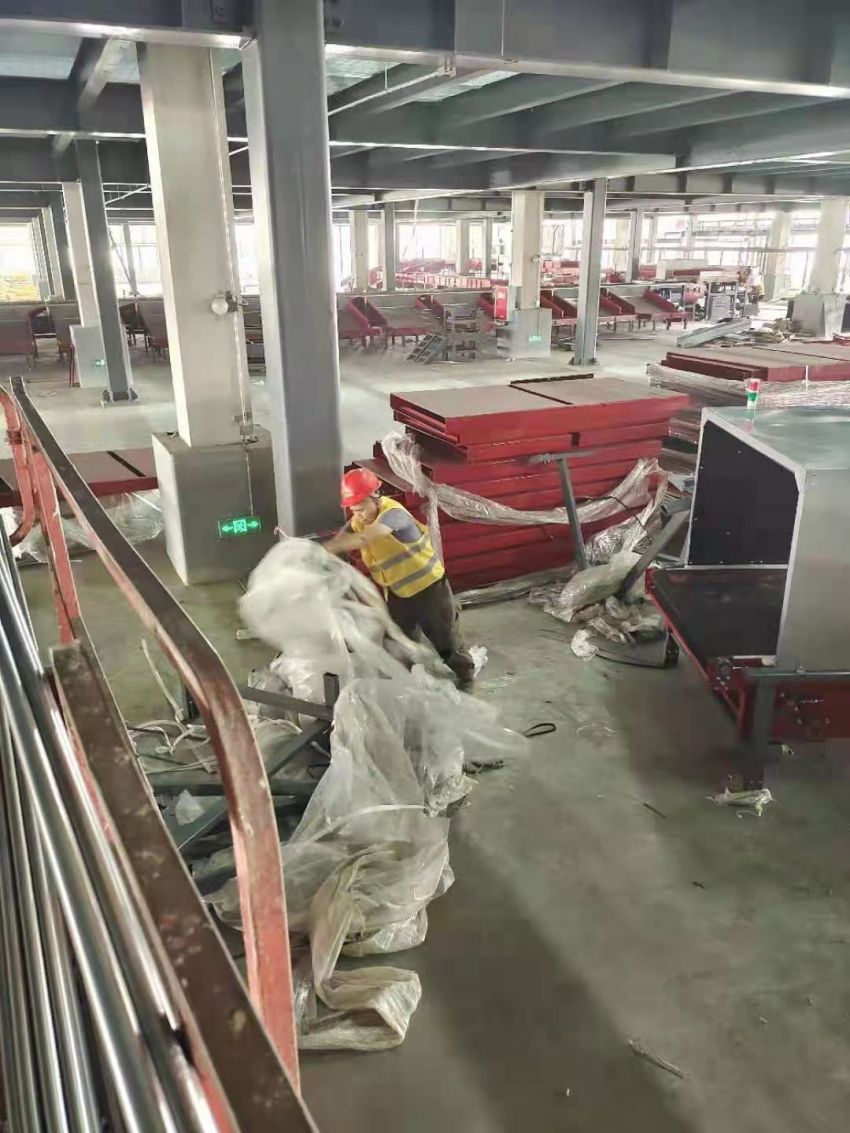

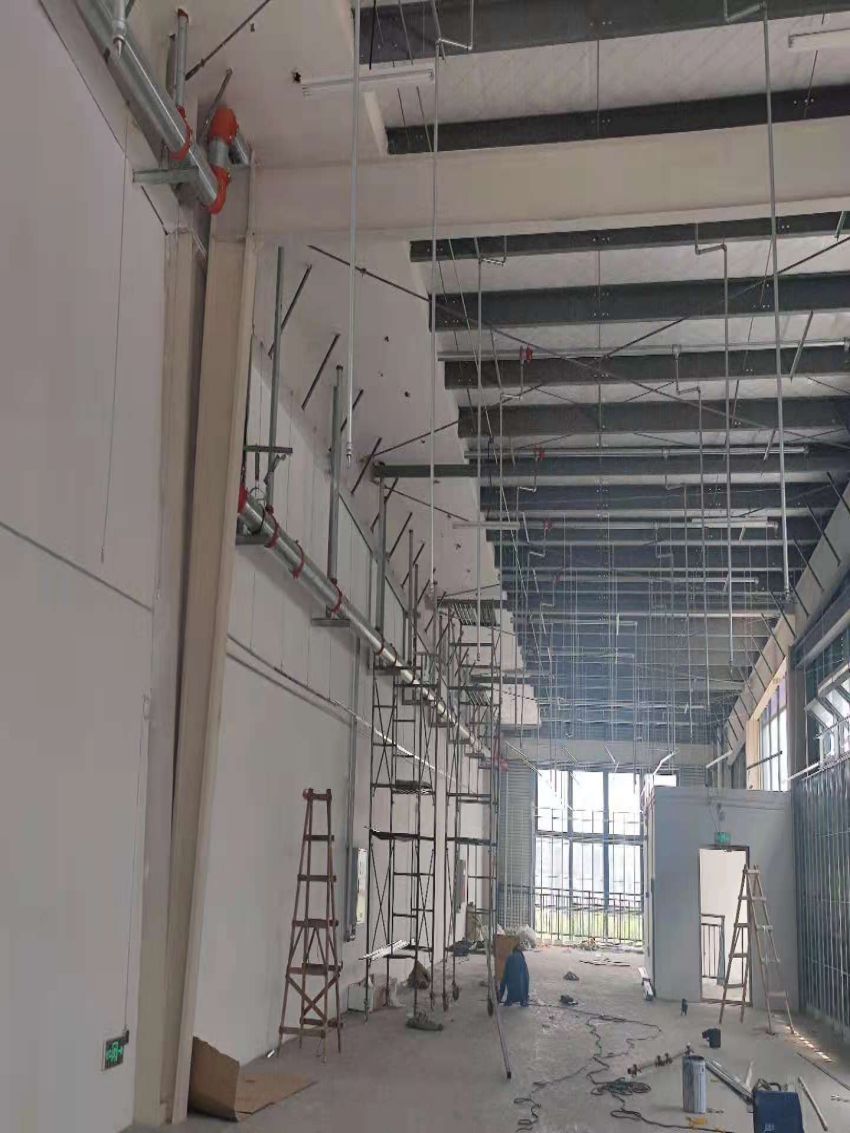

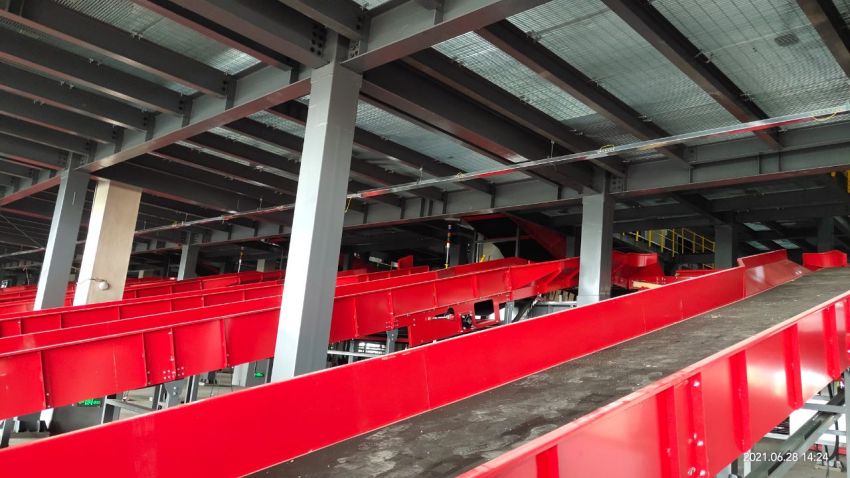

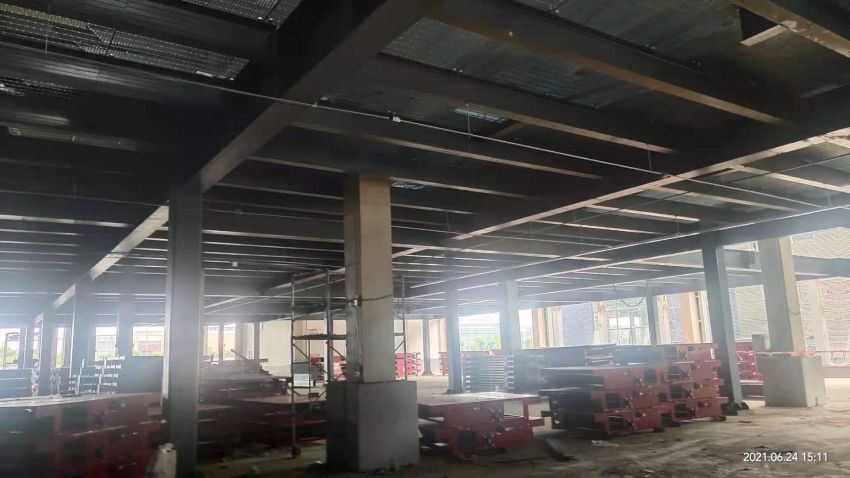

6月24日

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成90%。

2、二号库二层钢平台下照明穿线完成95%。

3、二号库二层钢平台上AP穿线完成80%。

4、二号库二层钢平台上广播布管完成60%。

5、二号库二层钢平台下监控布管、穿线完成50%。

6、二号库二层钢平台下AP布管、穿线完成40%。

7、二号库一层钢平台下照明穿线完成60%。

8、二号库一层钢平台下照明布管完成75%。

9、二号库一层钢平台下AP布管完成20%。

10、二号库一层钢平台下100*50桥架组装及吊装完成50%.

今日施工工种:强弱电

今日施工人数:6

附图:

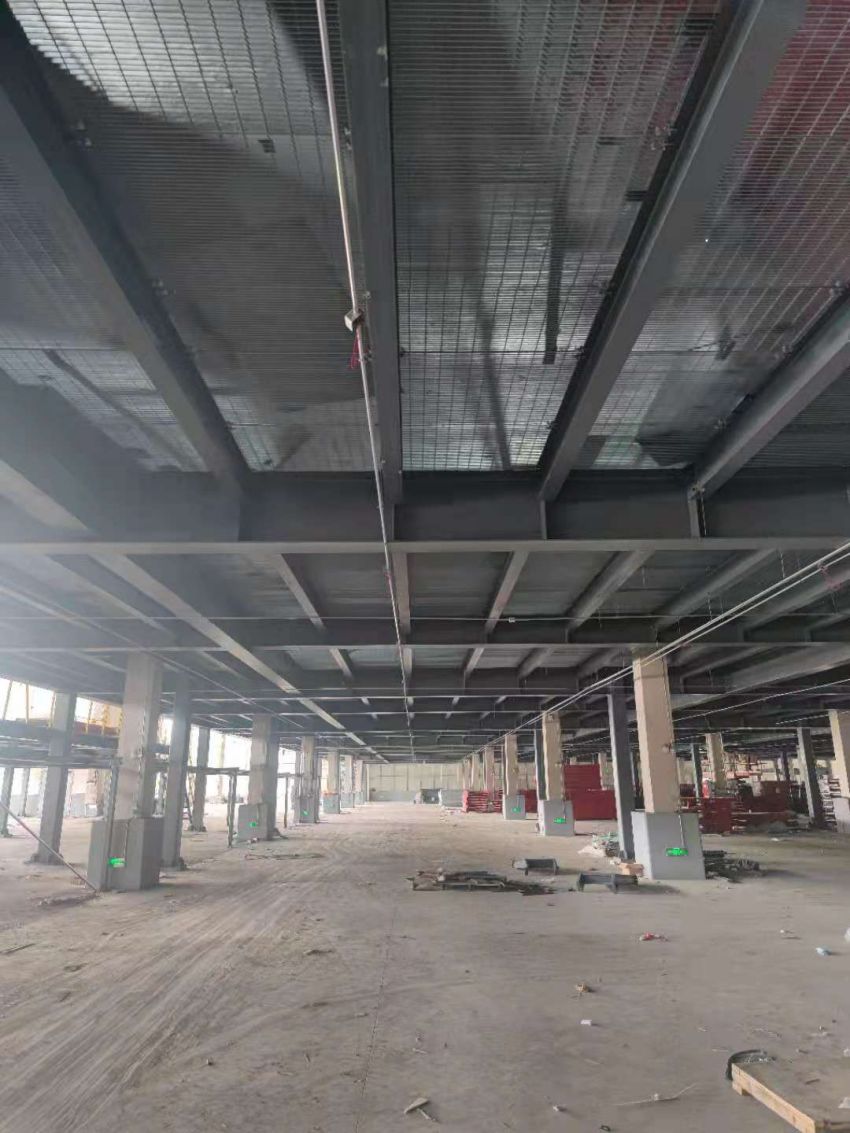

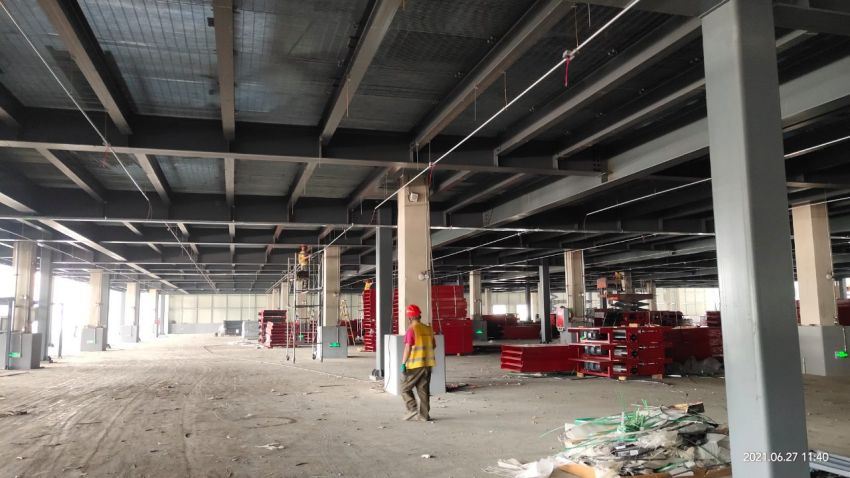

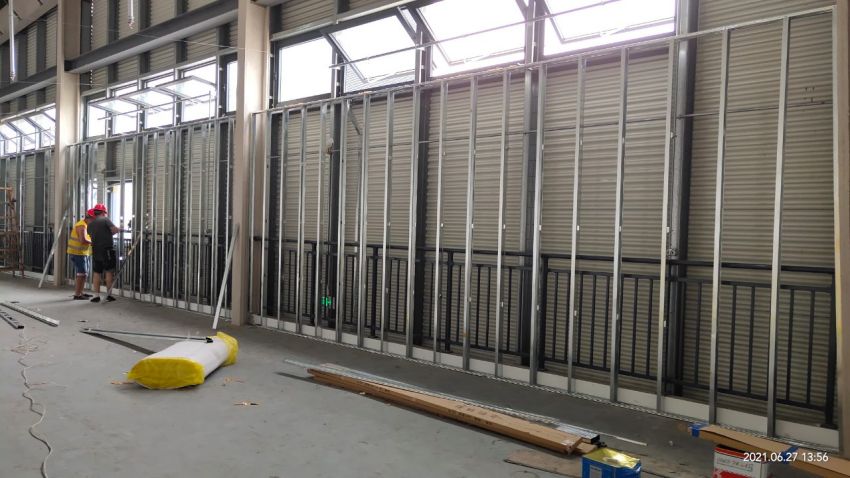

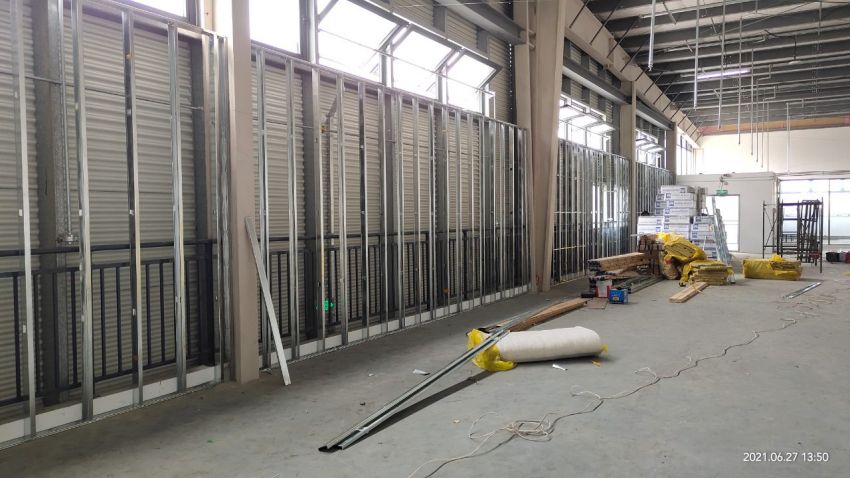

6月27日

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成90%。

2、二号库二层钢平台下照明穿线完成95%。

3、二号库二层钢平台上AP穿线完成80%。

4、二号库二层钢平台上广播布管完成60%。

5、二号库二层钢平台下监控布管、穿线完成50%。

6、二号库二层钢平台下AP布管、穿线完成40%。

7、二号库一层钢平台下照明穿线完成65%。

8、二号库一层钢平台下照明布管完成75%。

9、二号库一层钢平台下AP布管完成35%。

10、二号库一层钢平台下100*50桥架组装及吊装完成70%.

11、一号库二楼夹层装修,打龙骨架完成60%

今日施工工种:强弱电、木工

今日施工人数:13

附图:

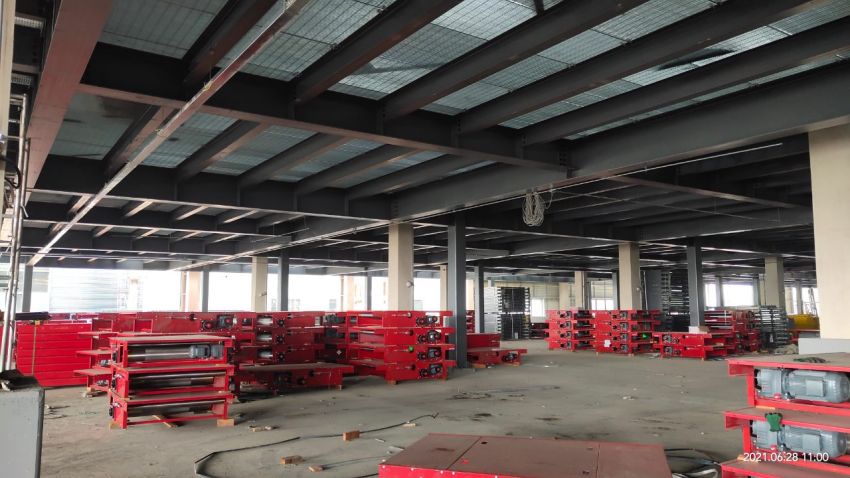

6月28日

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成90%。

2、二号库二层钢平台下照明穿线完成95%。

3、二号库二层钢平台上AP穿线完成80%。

4、二号库二层钢平台上广播布管完成60%。

5、二号库二层钢平台下监控布管、穿线完成50%。

6、二号库二层钢平台下AP布管、穿线完成40%。

7、二号库一层钢平台下照明穿线完成65%。

8、二号库一层钢平台下照明布管完成80%。

9、二号库一层钢平台下AP布管完成40%。

10、二号库一层钢平台下100*50桥架组装及吊装完成75%.

11、一号库二楼夹层装修,打龙骨架完成75%

今日施工工种:强弱电、木工

今日施工人数:13

附图:

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成90%。

2、二号库二层钢平台下照明穿线完成95%。

3、二号库二层钢平台上AP穿线完成80%。

4、二号库二层钢平台上广播布管完成60%。

5、二号库二层钢平台下监控布管、穿线完成50%。

6、二号库二层钢平台下AP布管、穿线完成40%。

7、二号库一层钢平台下照明穿线完成65%。

8、二号库一层钢平台下照明布管完成80%。

9、二号库一层钢平台下AP布管完成40%。

10、二号库一层钢平台下100*50桥架组装及吊装完成75%

12、一号库二楼夹层装修,丝杆焊接,方钢支架搬运焊接。

今日施工工种:强弱电、木工

今日施工人数:12

附图:

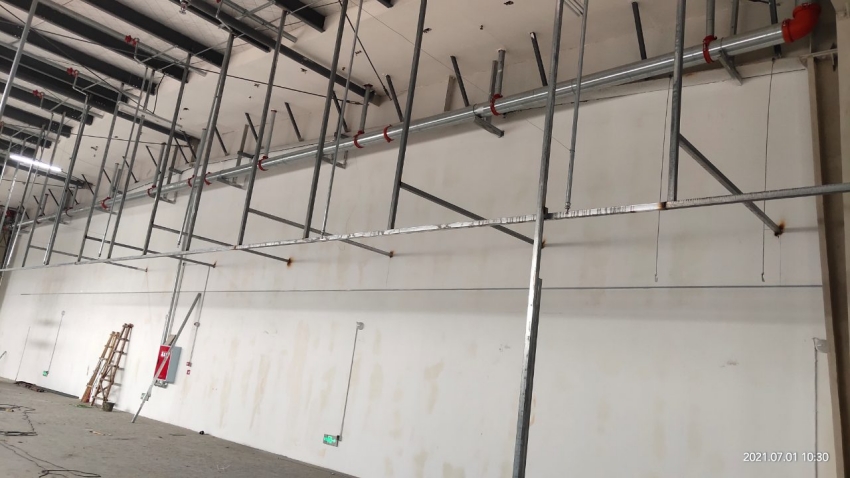

7月1日

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成90%。

2、二号库二层钢平台下照明穿线完成95%。

3、二号库二层钢平台上AP穿线完成80%。

4、二号库二层钢平台上广播布管完成60%。

5、二号库二层钢平台下监控布管、穿线完成50%。

6、二号库二层钢平台下AP布管、穿线完成40%。

7、二号库一层钢平台下照明穿线完成65%。

8、二号库一层钢平台下照明布管完成80%。

9、二号库一层钢平台下AP布管完成50%。

10、二号库一层钢平台下100*50桥架组装及吊装完成80%

11、二号库一层钢平台下广播布管完成40%

12、一号库二楼夹层装修,丝杆焊接,方钢支架搬运焊接完成50%。

今日施工工种:强弱电、焊工

今日施工人数:12

附图:

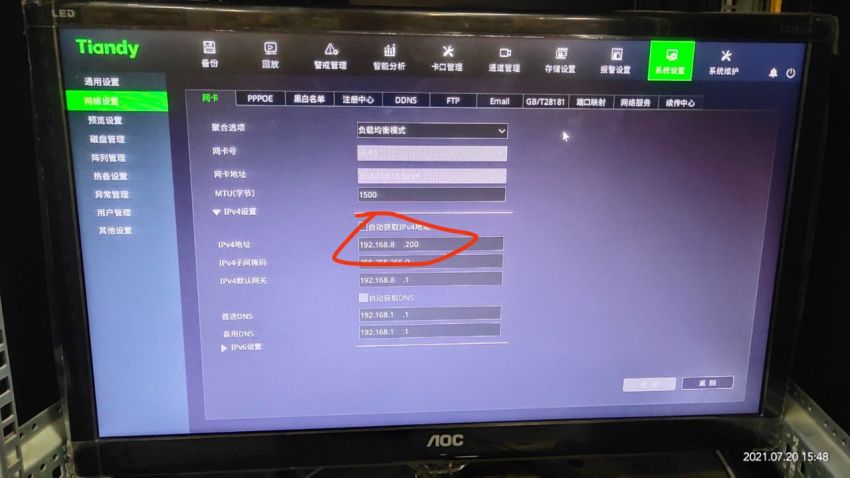

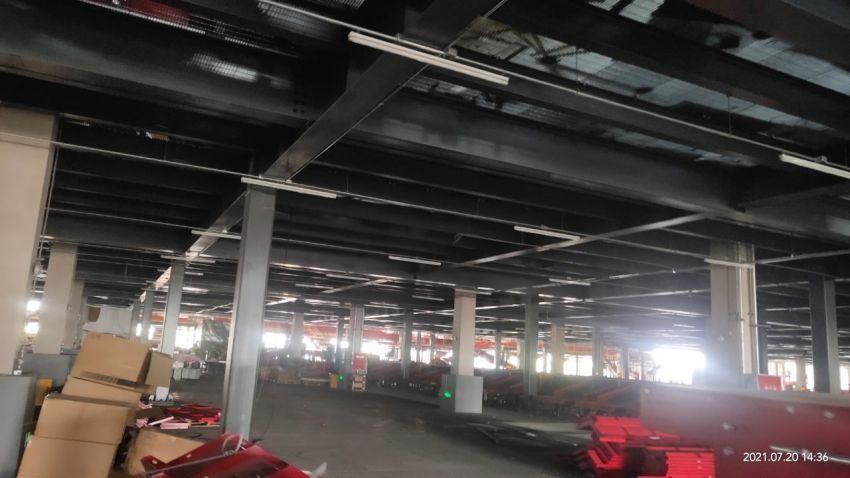

7月20号

今日施工内容及完成量:

1、二号库二层钢平台上非POE监控、强电线布线完成90%。

2、二号库二层钢平台下照明穿线完成95%。

3、二号库二层钢平台上AP穿线完成80%。

4、二号库二层钢平台上广播布管完成60%。

5、二号库二层钢平台下监控布管、穿线完成50%。

6、二号库一层钢平台上监控完成93%

7、二号库一层钢平台上AP完成93%

6、二号库二层钢平台下AP布管、穿线完成60%。

7、二号库一层钢平台下照明穿线完成70%。

8、二号库一层钢平台下照明布管完成80%。

、二号库一层钢平台下T8灯管安装完成50%%

9、二号库一层钢平台下AP布管完成50%。

10、二号库一层钢平台下100*50桥架组装及吊装完成80%

11、二号库一层钢平台下广播布管完成60%

12、一号库夹层办公室装修强电桥架吊装完成90%

13、一号库夹层办公室插座布线完成92%

14、一号库夹层办公室墙面刮白完成80%

15、一号库夹层办公室封石膏板完成99%

、一号库夹层办公室矿棉板吊顶完成99%

16、一号库夹层办公室照明布管、布线完成98%

17、一号库钢平台下照明强电桥架吊装完90%

18、一号库钢平台下照明布管完成80%

18、一号库钢平台下照明穿线完成50%

19、一号库钢平台下AP布管、穿线完成43%

20、一号库钢平台下广播布管完成53%

21、一号库钢平台下T8灯管安装完成25%

22、一号库弱电桥架吊装完成60%

附图:
