134-0805-0809
发布时间:2021-04-09
浏览人数:1095
朗基城泛会所精装项目
施工内容:朗基城泛会所精装
开工日期:2021年4月7日
项目负责人:伍小龙
4月7日
当日施工人数:4
今日施工内容及完成量:
1. 水电工公卫现场施工交底,完成100%。
2. 水电工公卫现场放线及定点位,完成100%。
3. 小工清理卫生,完成80%。
附图:
4月8日
当日施工人数:3
今日施工内容及完成量:
1. 电工排水改造,完成20%。
2. 小工清理现场卫生,完成80%。
附图:
4月9日
当日施工人数:3
今日施工内容及完成量:
1. 水电工排水改造,完成40%。
2. 水电工墙面开槽,完成20%。
3. 6F会所跟监察部商量安排工人详细整改。
附图:
4月11日
当日施工人数:3
今日施工内容及完成量:
1. 水电工排水改造,完成50%。
2. 水电工墙体开线槽,完成60%
3. 水电工砖墙扩大排水孔,完成65%。
附图:
4月12日
当日施工人数:3
今日施工内容及完成量:
1. 电工排水改造,完成70%。
附图:
4月14日
当日施工人数:1
今日施工内容及完成量:
1. 小工会所做成品保护。完成100%。
2. 小工加班协调材料卸货,完成100%。
3. 木工材料,给水材料进场及搬运,完成100%。
附图:
4月15日
当日施工人数:3
今日施工内容及完成量:
1. 漆工砂墙,完成100%。
2. 漆工健身房刷有色乳胶漆,完成100%。
3. 小工812楼公卫清理建渣,完成80%。
附图:
4月17日
当日施工人数:9
今日施工内容及完成量:
1. 保洁6人做卫生,完成98%。
2. 小工1人做成品保护,完成100%
3. 电工1人整改插座,射灯,跳闸问题,完成100%。
4. 漆工1人喷漆,完成100%。
5. 离完工还有1天。
附图:
5月12日
今日完成事项:
施工人数:8人
砖工3人,电工2人,木工3人。
1.电工顶面布线布管,完成50%。
2.810楼关水做闭水试验,完成100%。

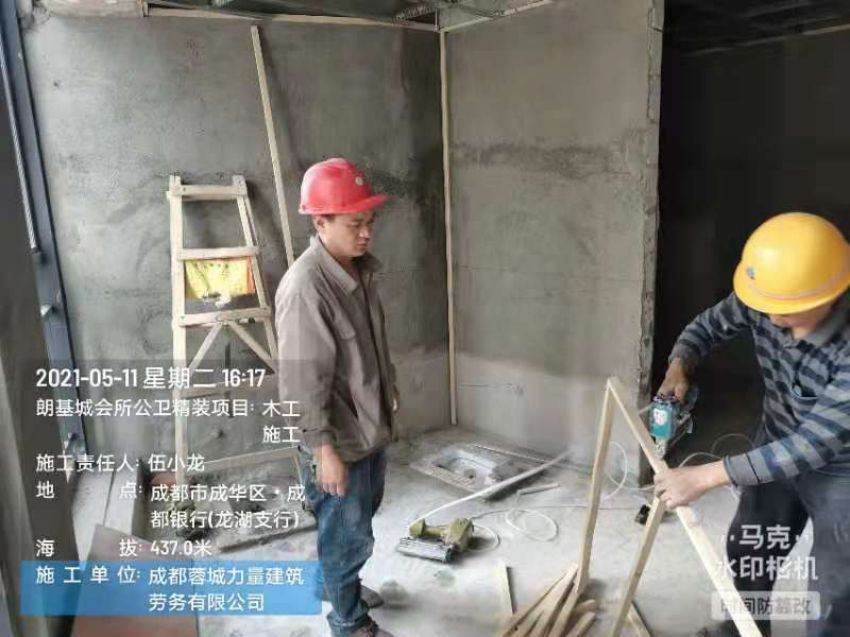

3.木工打丝杆,布龙骨,完成100%。
4.砖工12楼贴地砖,完成100%。
附图:
5月13日
施工人数:10人
砖工6人,电工2人,小工2人。
1.电工9楼顶面布线布管,完成100%。
2.小工清理蹲便,砸排气孔,810楼防水扫水。
4.砖工1011楼贴地砖,完成60%,12楼贴墙砖,完成70%。
现已完成工程量的68%
附图:
今日完成事项:
施工人数:
砖工5人,小工1人,泥工1人,电工1人。
1.砖工8楼贴地砖,完成100%,89楼贴墙砖完成30%,10楼贴墙砖95%,11楼贴墙砖完成100%,12楼贴墙砖完成100%。
2.电工安装尾冲,灯带,开关面板,完成30%。
3.小工清理建渣,做成品保护,转运材料,打扫公区卫生。
现已完成工程量的78%
附图:
5月24日
今日完成事项
1.砖工810楼贴墙砖,完成95%。811楼蹲便尾冲贴地砖,完成85%。
2.电工安装排风扇,蹲便尾冲,铁皮管道开孔,筒灯,完成85%。
3.小工清理建渣和打扫卫生,地面做保护,排气孔扩大。
4.漆工刮腻子,完成80%。
5.木工封台面基层,钉不锈钢基层,完成80%。
附图:
6月2日
今日完成事项:
1.砖工8楼贴地砖,完成100%,89楼贴墙砖完成30%,10楼贴墙砖95%,11楼贴墙砖完成100%,12楼贴墙砖完成100%。
2.电工安装尾冲,灯带,开关面板,完成30%。
3.小工清理建渣,做成品保护,转运材料,打扫公区卫生。
现已完成工程量的78%
施工人数:
砖工5人,小工1人,泥工1人,电工1人。
附图:
6月3日
今日完成事项:
1.砖工勾缝,完成98%。
2.小工做卫生,完成80%。
施工人数:砖工2人,小工1人。
附图:
