广元京东分拣中心智能化安装项目施工

发布时间:2021-02-01

浏览人数:1244

广元京东分拣中心项目施工


1月30日 施工人数4人

施工事项:

1.铺设强弱电桥架。

2.焊接叉车充电架。

附图:

1月31日

施工人数:电工5人、焊工1人

施工事项:

1、强弱电桥架铺设;

2、灯位布管布线并安装灯具;

3、叉车充电架焊接

附图:

2月1日

施工人数:

施工事项:

1、强弱电桥铺设

2、强电布管

附图:

2月2日

施工人数:强弱电工5人

施工事项:

1、电工安装监控摄像头

2、电工安装隔离网

3、电工输送线取电位布管布线并焊接方钢立柱

4、电工布插座线

5、电工布AP网线并安装

附图:


2月3日

施工人数:强弱电工4人

施工事项:

1电工安装监控摄像头

2电工安装开关面板

3电工双电源柜和油机连接箱接线

4安装机柜和压水晶头

5桥架盖盖板

附图:

2月4日

施工人数:强弱电工4人

施工事项:

1、电工安装监控机柜并调试监控摄像头。


2月5日

施工人数:强弱电工4人

施工事项:

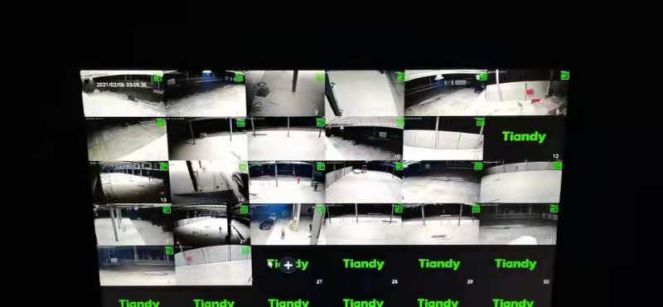

电工安装监控机柜并调试监控摄像


2月6日

施工事项:完工,调试
